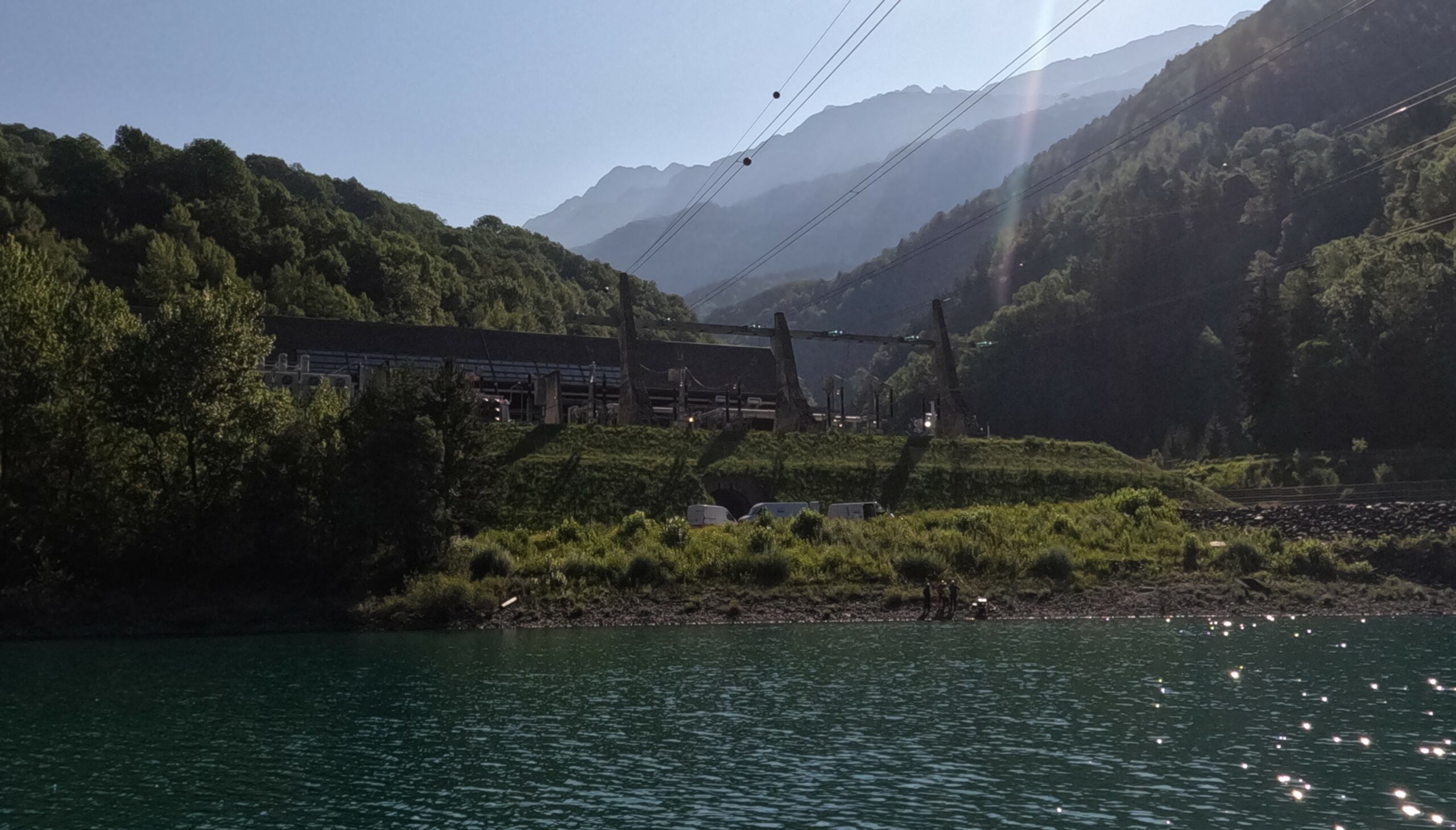

Activité : Aménagements hydrauliques et portuaires

Description du chantier

Phase 1

  • Mobilisation d’une barge de travail (comprenant un poste de plongée et un treuil de levage )
  • Positionnement au droit de la prise d’eau
  • Dépose des caillebotis de la demi-usine
  • Nettoyage du seuil et des rainures à la motopompe
  • Batardage
  • Remise en place des caillebotis
  • Mise en sécurité de la barge


Phase 2

  • Positionnement au droit de la prise d’eau
  • Dépose des caillebotis de la demi-usine
  • Equilibrage
  • Débatardage
  • Remise en place des caillebotis


Les travaux des phases 1 et 2 ont été des travaux subaquatiques, réalisés par des scaphandriers.

Matériel spécifique :

  • Plongée 40m de profondeur
  • 60m² de barge de travail
  • Treuil électrique 10 tonnes (poids du batardeau: 6.4 tonnes max )
